Comment faire un planning de chantier efficace ?

Décennale & BTP

4 min

March 31, 2026

logiciel planning BTP

Un chantier qui prend du retard, un artisan qui ne peut pas intervenir comme prévu, un client qui vous appelle tous les deux jours… En tant qu’artisan du BTP, vous avez sûrement déjà vécu ce genre de situation.

Dans la plupart des cas, le problème ne vient pas du travail, mais de l’organisation. Un planning de chantier mal construit peut vite désorganiser tout un projet. À l’inverse, un planning clair vous permet de mieux anticiper, de travailler plus sereinement et de tenir vos délais.

Qu'est-ce qu'un planning de chantier et pourquoi c'est indispensable ?

Un planning chantier est un outil qui vous permet d’organiser toutes les tâches d’un chantier, en précisant qui intervient et à quel moment. Dans le BTP, les imprévus sont fréquents : retard de livraison, météo, contraintes techniques… Sans organisation, ces aléas peuvent rapidement bloquer votre chantier.

Concrètement, ce planning vous permet :

  • D’anticiper les problèmes bloquants : délais de livraison, temps de séchage, sous-traitant pas disponible. En les repérant avant de démarrer, vous évitez les arrêts de chantier qui vous coûtent du temps et de l'argent.
  • De coordonner les intervenants : sur une rénovation, l'électricien, le plombier et le carreleur ne peuvent pas tous intervenir en même temps. Le planning, c'est ce qui évite que tout le monde se marche dessus.
  • De tenir vos engagements : si vous voyez qu'il va y avoir du retard, vous pouvez le prévenir à l'avance. Un client prévenu accepte bien mieux un décalage qu'un client qui apprend ça le jour J.

Comment établir un planning de chantier étape par étape ?

Mettre en place un planning de chantier efficace ne demande pas forcément des outils compliqués. En revanche, pour savoir comment faire un planning de chantier, il est important d’avoir une méthode simple que vous pouvez réutiliser sur chaque chantier.

Étape 1 : Listez et détaillez toutes les tâches du chantier

Commencez par décomposer le chantier en grandes phases : préparation, gros œuvre, second œuvre, finitions, nettoyage et réception. Puis notez les tâches concrètes dans chaque phase.

Pensez aussi aux tâches "invisibles" que l'on oublie souvent :

  • la commande des matériaux et les délais de livraison
  • les temps de séchage ou de prise (béton, carrelage, peinture…)
  • les vérifications en cours de chantier
  • les échanges avec vos sous-traitants pour définir leurs passages
💡Utilisez votre devis comme point de départ. Chaque ligne correspond généralement à une tâche ou une phase. C'est la façon la plus rapide d'avoir une liste complète sans repartir de zéro.

Étape 2 : Estimer les durées et organiser l’ordre des tâches

Une fois les tâches listées, estimez le temps nécessaire pour chacune :

  • Appuyez-vous sur votre expérience : si une tâche vous a déjà pris deux jours, partez sur cette base et ajustez selon le chantier.
  • Vérifiez l’ordre des tâches : certaines doivent être terminées avant d’en démarrer d’autres, c’est souvent là que les retards apparaissent.
  • Regardez ce qui peut se faire en parallèle : sur un même chantier, plusieurs intervenants peuvent parfois travailler en même temps pour gagner du temps.
👉 Prenons un exemple concret : sur une rénovation de salle de bain, vous ne pouvez pas poser le carrelage sans avoir préparé le support. Et après la pose, un temps de séchage est nécessaire avant d’installer les sanitaires. Si vous ne l’anticipez pas, vous vous retrouvez vite bloqué sur le chantier, avec du temps perdu et un client qui attend.

Étape 3 : Répartir le travail entre équipes et intervenants

Pour chaque tâche, notez clairement qui intervient : vous, un de vos collaborateurs ou un sous-traitant. C'est particulièrement important si vous avez plusieurs chantiers en même temps.

Avant de valider votre planning, prenez le temps de vérifier :

  • la disponibilité de vos équipes
  • celle de vos sous-traitants
  • vos autres engagements
💡 Transmettez le planning à vos sous-traitants dès la signature du devis : vous réduirez les échanges de coordination en cours de chantier et favoriserez des intervenants réellement organisés autour de vos délais, plutôt que contraints d’intervenir en urgence.

Étape 4 : Définir les étapes clés du chantier

Sur votre planning de chantier, identifiez les moments importants, ces repères vous permettent de vérifier à tout moment si vous êtes dans les temps. :

  • fin d'une grosse phase
  • visite intermédiaire du client
  • livraison d'équipements
  • remise des clés

Ajoutez toujours deux ou trois jours de marge à la fin de votre planning de chantier. Un sous-traitant malade, une livraison en retard, deux jours de pluie, ça arrive. Et mieux vaut le prévoir que d'appeler votre client pour repousser la remise des clés.

💡 Pensez aussi à noter dans votre planning la date de réception du chantier, le moment où vous remettez officiellement les travaux au client. C'est cette date qui déclenche le point de départ de votre assurance décennale, et elle doit être formalisée avec un document signé des deux côtés.

{{CardDecennale="/components-blog/cards"}}

Étape 5 : Adapter le planning en cours de chantier

La gestion du planning de chantier est très importante ! Ça n'est pas un document que l'on fait une fois et que l'on oublie dans un tiroir. Il doit suivre ce qui se passe vraiment sur le terrain.

En fin de semaine, prenez cinq minutes pour faire le point :

  • ce qui est terminé
  • ce qui a pris du retard et pourquoi
  • ce que ça décale pour la suite
  • ce qu'il faut anticiper avec le client si besoin

Cette habitude de gestion du planning de chantier au fil de l'eau vous aide aussi à mieux estimer vos prochains devis. Vous savez combien de temps chaque type de travaux vous prend vraiment, pas en théorie, mais en conditions réelles !

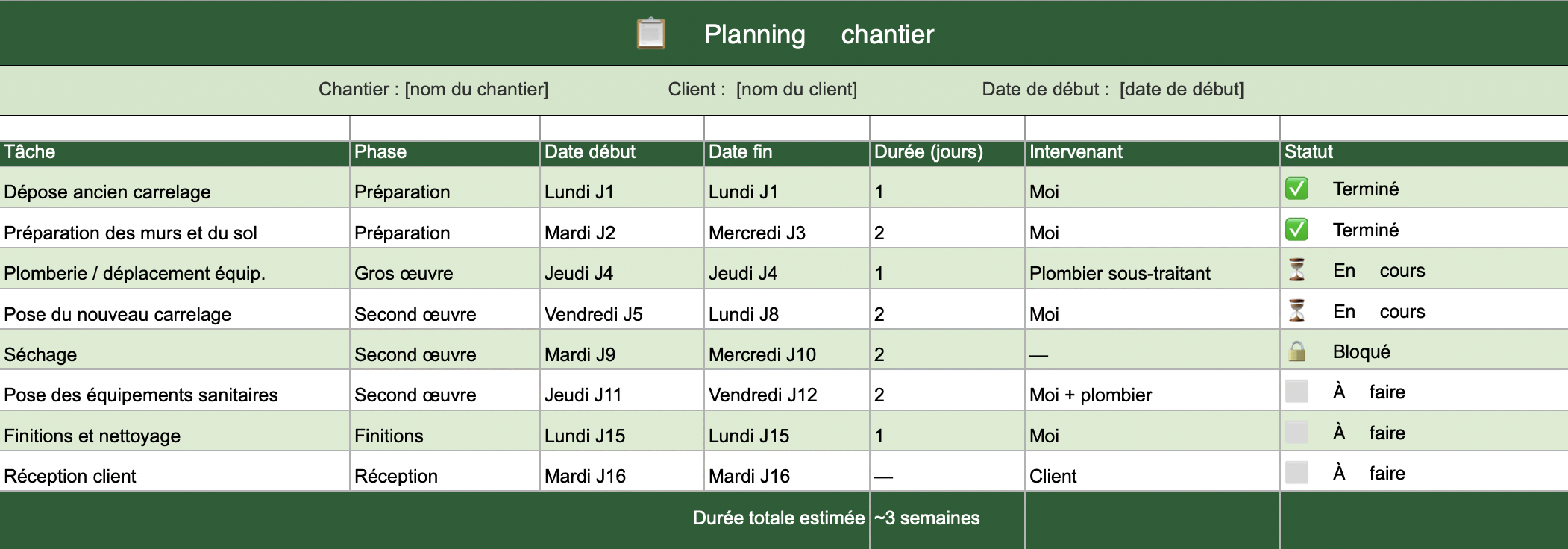

Exemple de planning chantier : rénovation d'une salle de bain

Pour vous aider à démarrer, on a préparé un modèle de planning de chantier Excel simple et prêt à l'emploi. Il reprend l'exemple de la rénovation de salle de bain vu plus haut : les tâches, les dates, les intervenants et un statut à mettre à jour au fil du chantier.

Il vous suffit d'effacer les lignes et de les remplacer par les tâches de votre propre chantier.

👉 Télécharger le planning Excel
Planning chantier

Quel outil utiliser pour gérer son planning de chantier ?

Pas besoin d'un outil compliqué pour faire un bon planning de chantier. L'essentiel, c'est d'utiliser quelque chose que vous utilisez vraiment :

Un planning chantier Excel suffit largement. Un tableau avec les tâches, les dates et les intervenants, c'est déjà très efficace. Vous pouvez l'exporter en PDF pour le transmettre à votre client, et des modèles gratuits sont disponibles facilement en ligne.

  • Vous gérez plusieurs chantiers en même temps avec plusieurs sous-traitants ?

Un logiciel de planning de chantier dédié vous fera gagner beaucoup de temps. Ces outils permettent de mettre à jour le planning depuis votre téléphone sur le chantier, et tout le monde voit les changements en temps réel.

5 erreurs à éviter dans la gestion de votre planning de chantier

Un planning de chantier mal anticipé ou mal suivi peut rapidement entraîner retards, tensions avec les clients et perte de rentabilité. Voici les erreurs les plus fréquentes à éviter pour garder le contrôle sur votre planning de chantier :

  • Commander les matériaux sans vérifier les délais fournisseurs : certaines livraisons prennent 2 à 4 semaines. Sans cette info dès le départ, vous prenez du retard avant même de commencer le chantier.
  • Faire un planning sans marge : prévoir 2 ou 3 jours de battement fait toute la différence quand un imprévu survient, et il survient souvent.

Planifier sans valider avec les sous-traitants : fixez les dates avec eux, pas pour eux, et reconfirmez une semaine avant leur intervention.

  • Ne plus mettre à jour le planning : un planning figé devient vite inutile. Quelques minutes chaque jour suffisent.
  • Garder le planning pour vous : partagez une version simple avec votre client pour renforcer la confiance. Un client satisfait recommande, c'est souvent le meilleur moyen pour un artisan de trouver de nouveaux chantiers.

{{CardMQL="/components-blog/cards"}}

Souscrivez à notre
mutuelle santé

Assurez votre activité       avec Orus

Assurez votre local
avec Orus

Assurez votre
restaurant avec Orus

Asegura tu actividad con Orus

Assurez chaque étape de vos chantiers avec Orus

Besoin d’aide ?

Besoin d’aide ? Vous pouvez contacter nos conseillers pour obtenir votre devis personnalisé.

Une souscription 100 % digitale. Un interlocuteur dédié disponible par appel, SMS, chat ou email. La seule assurance sans engagement.

Votre devis en 3 minutes
Des conseillers par mails, appels et sms
Sans engagement et sans frais cachés
Assurez chaque étape de vos chantiers avec Orus
Télécharger
This is some text inside of a div block.
This is some text inside of a div block.
À partir de
10
par mois
This is some text inside of a div block.
This is some text inside of a div block.
